Динамика строительства ЖК «Ботаника» за март 2026
05.04.2026
Делимся динамикой работ на строительной площадке в феврале 2026 года.
Второй этап строительства.

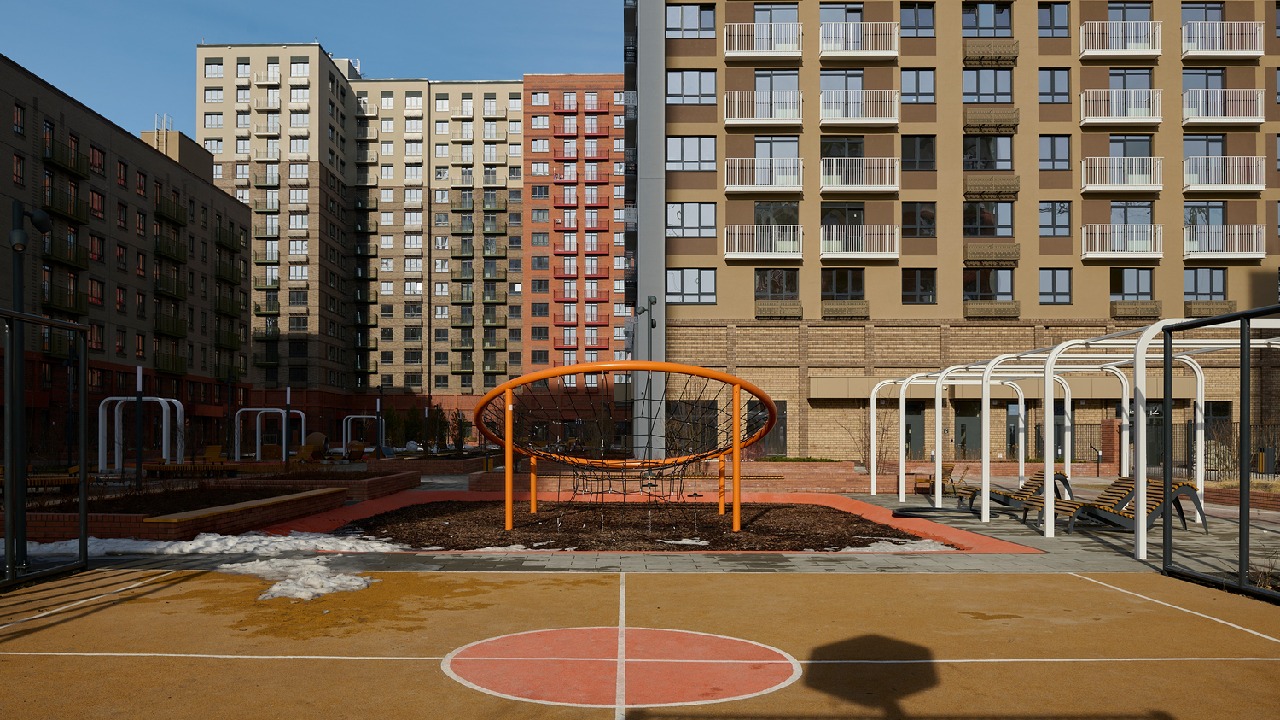

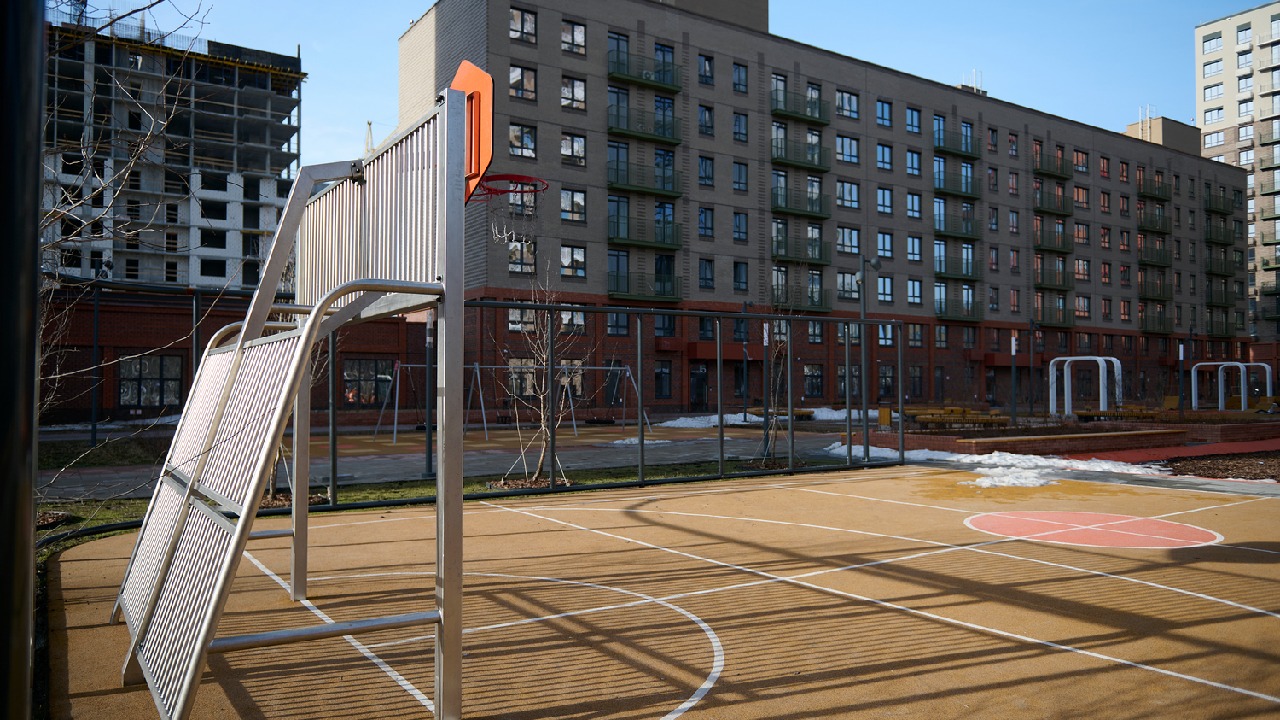

По итогам февраля практически все работы по строительству объекта завершены. Проводится комплекс мероприятий по передаче всех систем в эксплуатирующую организацию. Полностью завершены работы по: отмывке фасадов, уборке внешней территории, монтажу ограждений территории, а так же клининг внутри здания. Приступили к передаче объектов: формируются пакеты документов для передачи квартир дольщикам.
Третий этап строительства.
Завершены работы:
- По устройству монолитного каркаса подземной части, в том числе одноэтажного пристроя и многоуровневого паркинга;

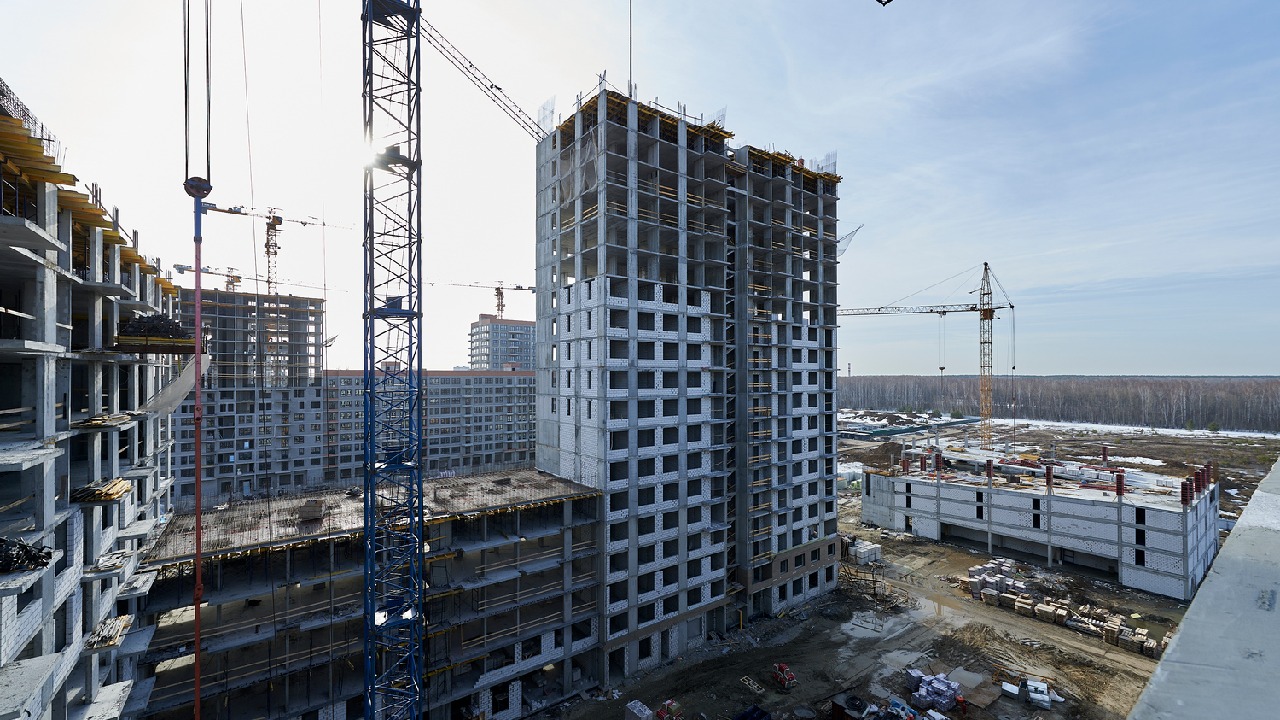

- По устройству монолитного каркаса секций 1 и 2;

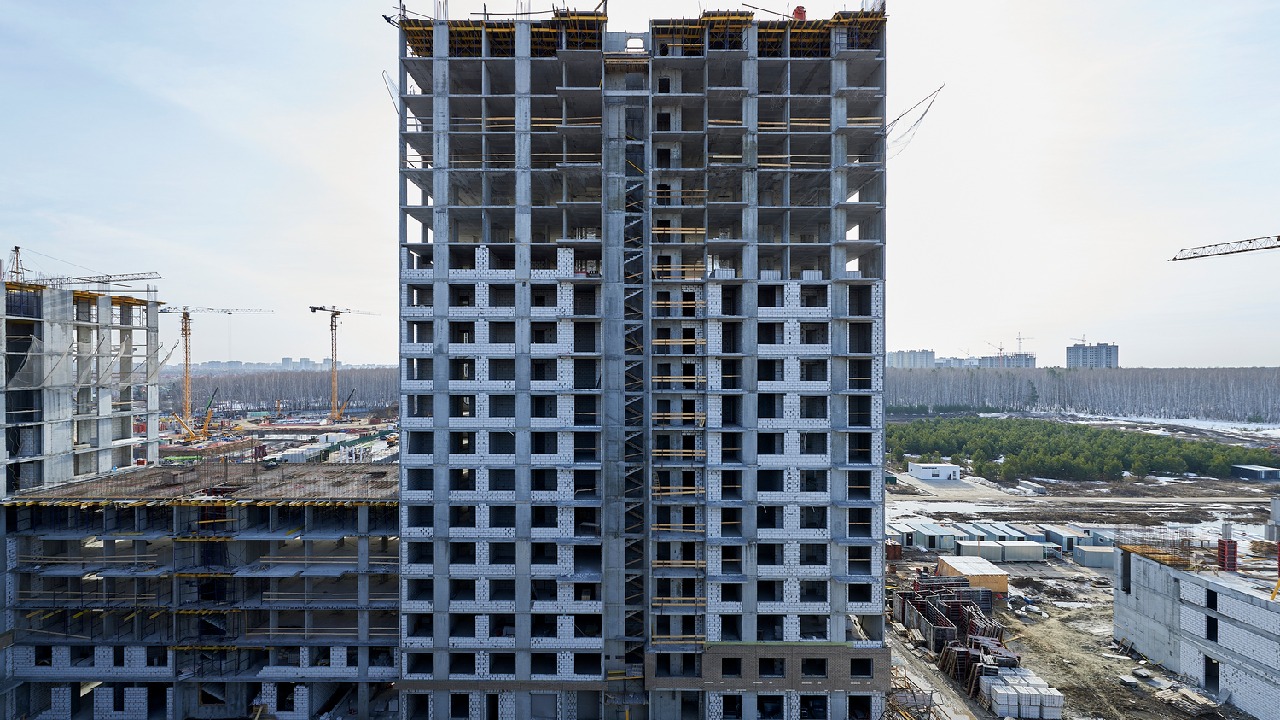

- По устройству монолитного каркаса 19-го этажа Секций 6, 12-го этажа Секции 3-4, 6-го этажа Секции;
- Монолитные работы по одноэтажному пристрою завершены;

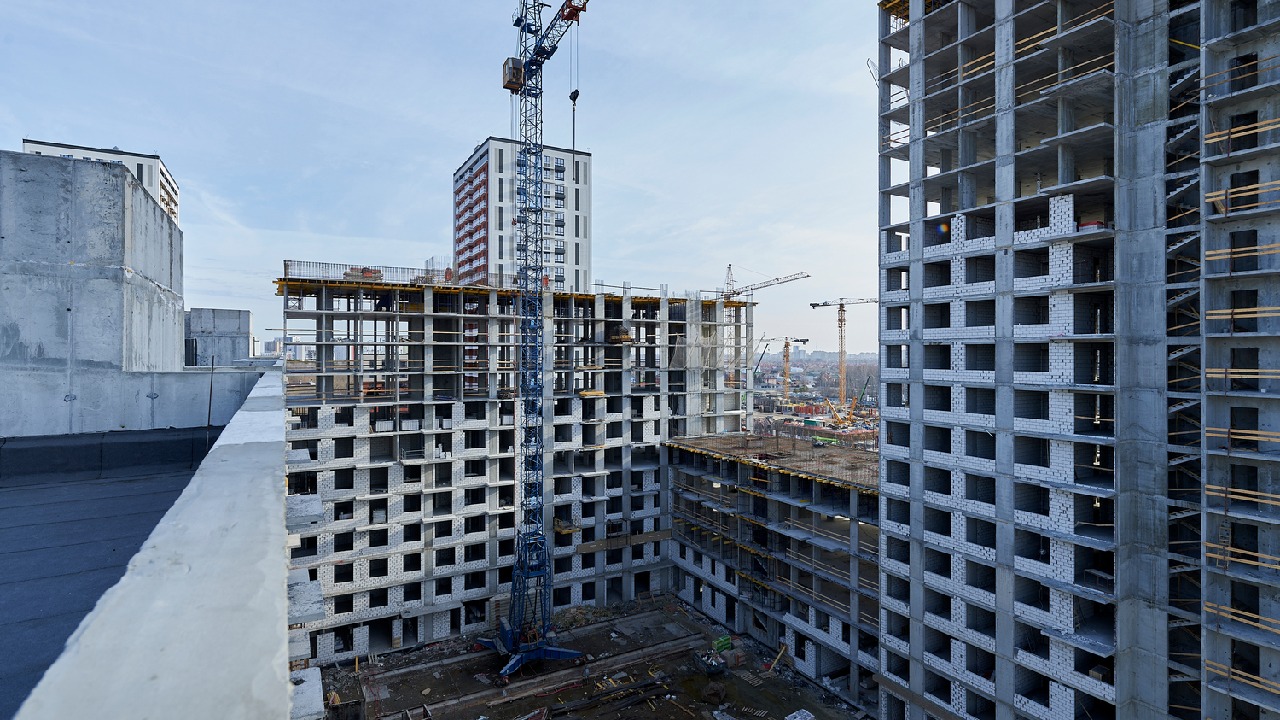

- По устройству кровли Секциях 1, 2.
Продолжаются работы:
- По возведению парапетов на Секциях с 3 по 5;
- По устройству монолитного каркаса 20-го этажа секции 6;

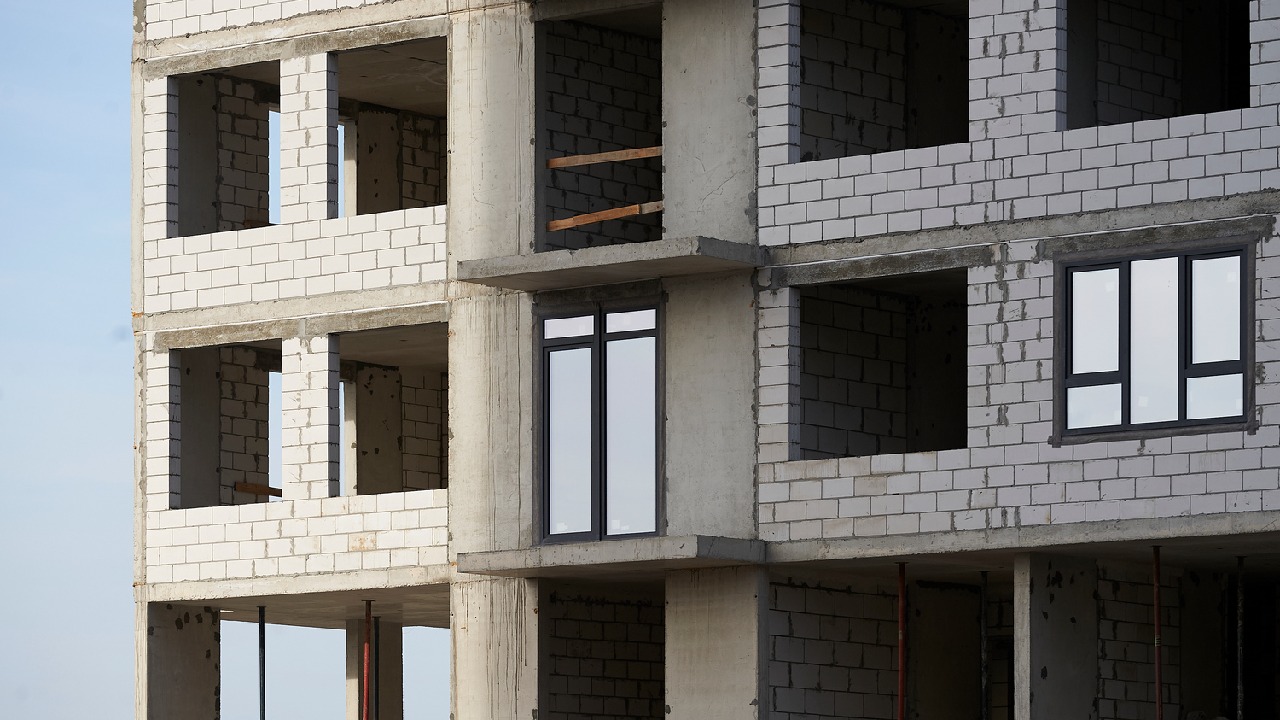

- По кладке наружных и внутренних стен на секциях с 1-й по 4-ю и в 6-й;
- Приступили к монтажу оконных конструкций;
- По устройству системы вентиляции и противодымной защиты Секции 6;
- Приступили к монтажу внутренней системы электроснабжения;
- На Секции 3-4 производятся работы по монтажу внутренних сетей отопления, водоснабжения и канализации.
Выполняются работы по строительству наружных сетей водоснабжения. Выполнены: прокладка магистрали водоснабжения и работы по строительству водопроводных камер, а так же врезка в городскую сеть водоснабжения и водоотведения.
На объекте работает около 26 рабочих и ИТР.
Процент готовности:
1-й этап строительства — 100%
2-й этап строительства — 99%
3-й этап строительства — 31%
